宅地造成工事

 蓮花寺南宅地造成工事:一条工務店(工事業者:徳倉建設)

本宅地造成工事は完了し、一条工務店から新西方8丁目の宅地が販売されました。

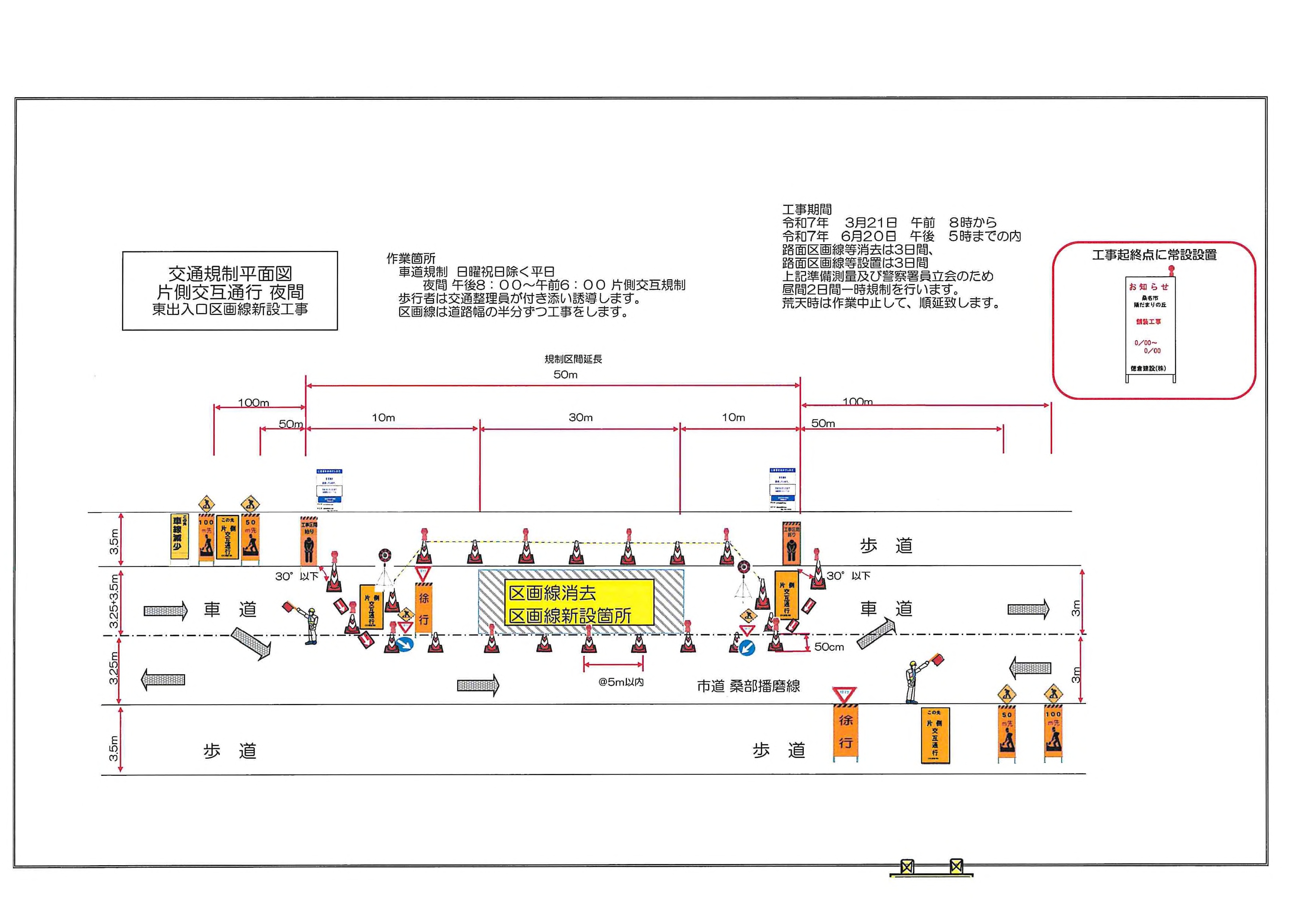

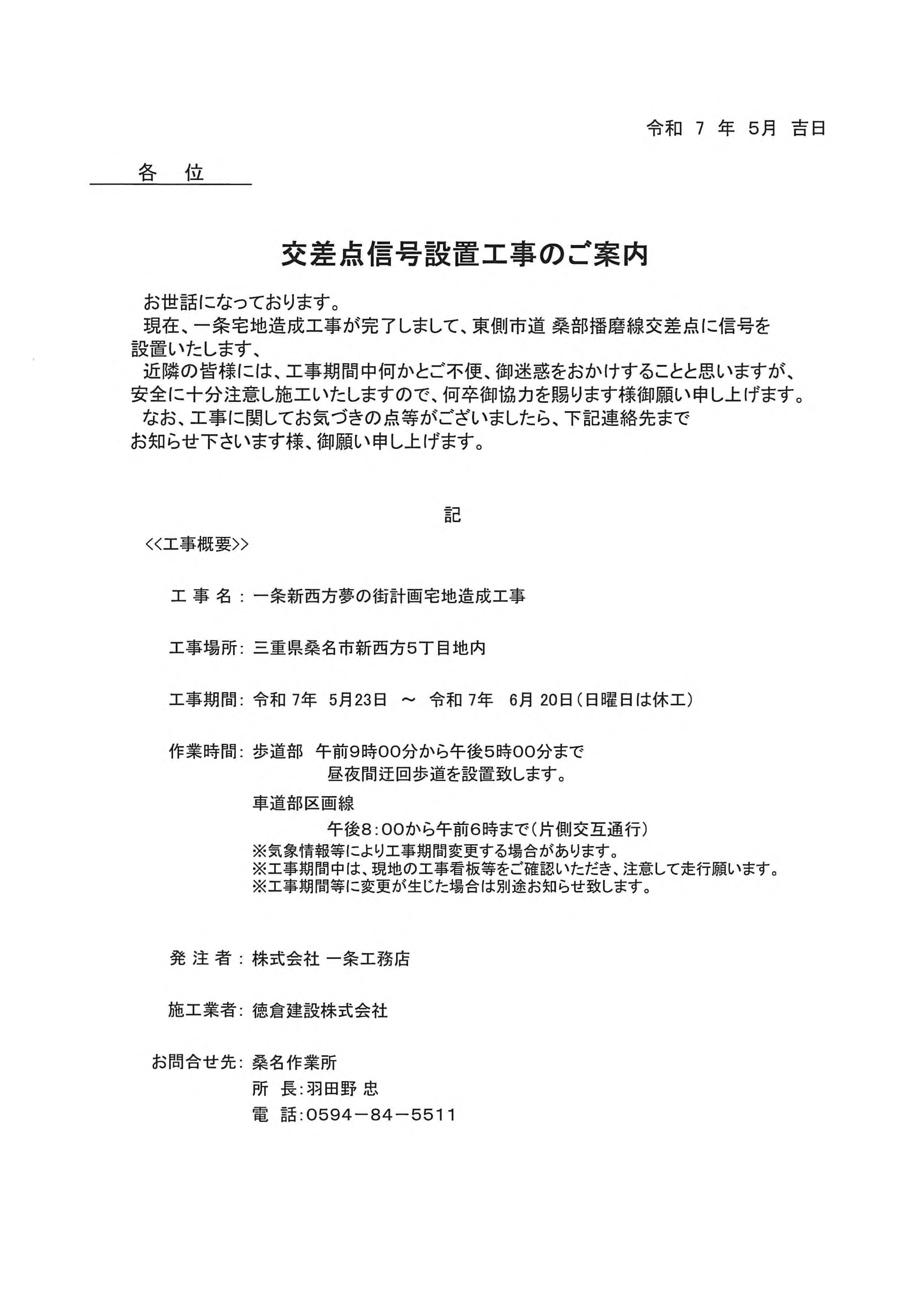

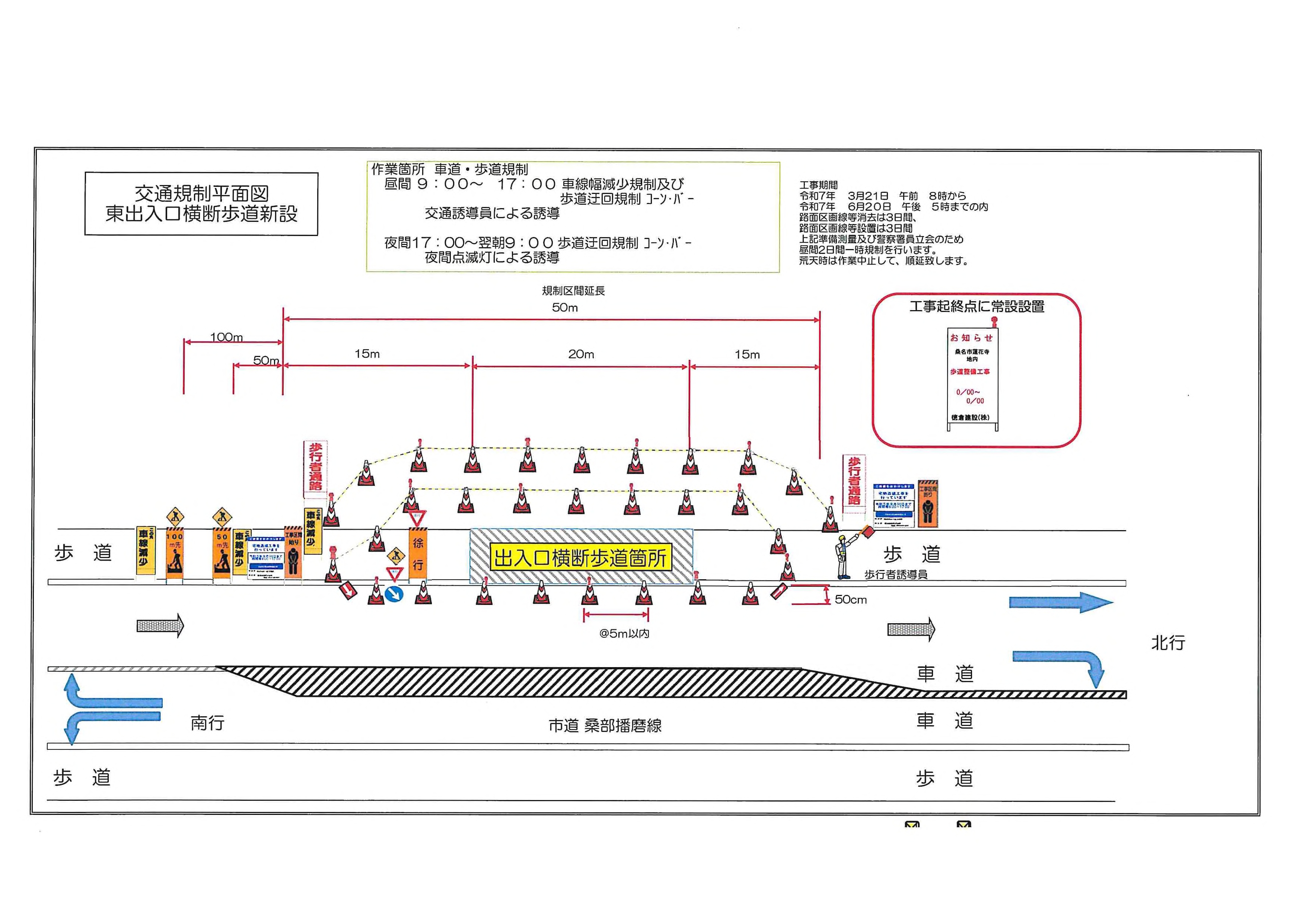

なお、マックスバリュ三差路交差点の信号機は、以下の予定で設置されます。通行時にはご注意下さい。



蓮花寺北宅地造成工事:株式会社 菊和(工事業者:株式会社フジ勢、(有)和建業)

5月以降は工程表に、宅地造成工事内の工事範囲を示すものと致します。

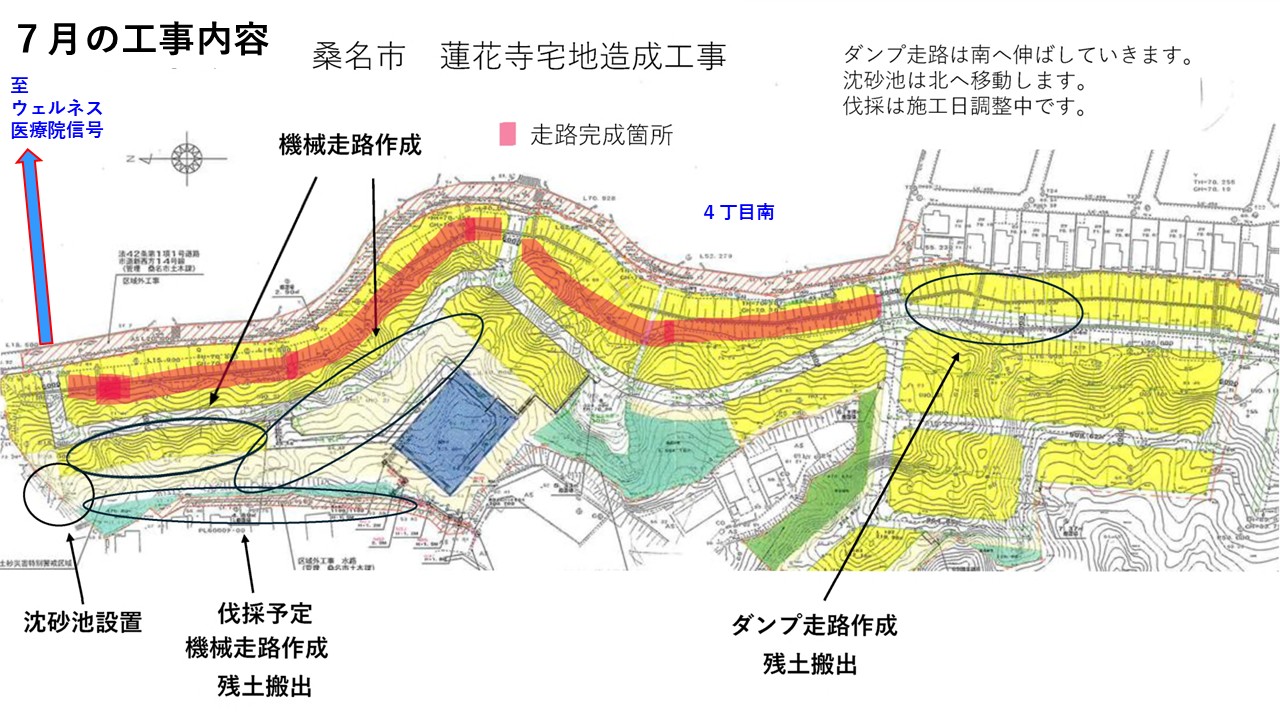

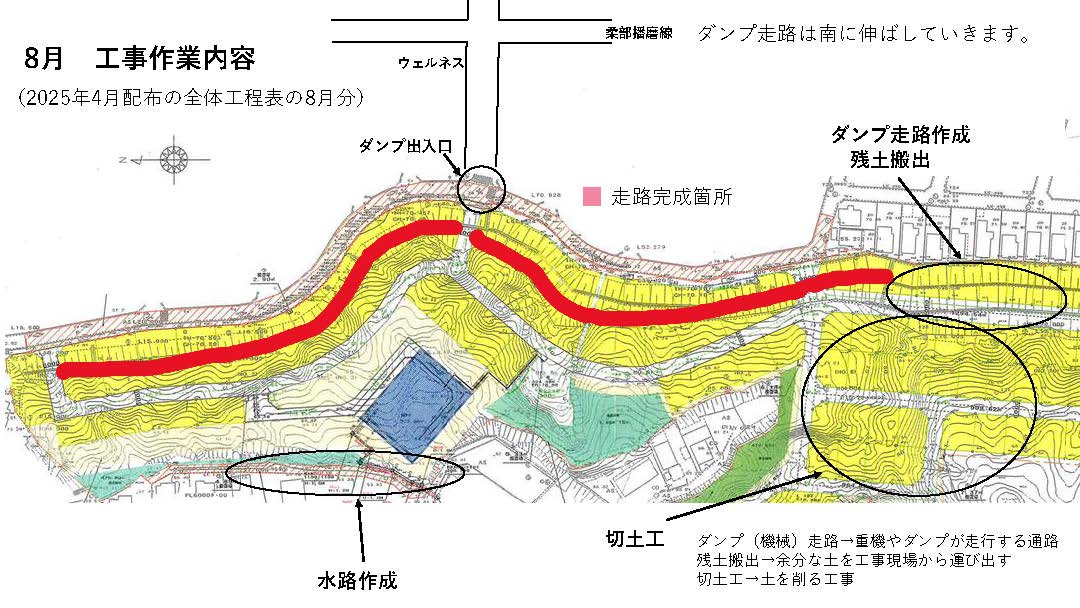

なお、ヨナハ丘の上病院西側道路への接続が遅れるため、残土は約半年の間、ウェルネス医療クリニック信号から桑部播磨線に抜けて搬出することになります。(搬出時は交通監視員を立てています)また、近隣への土埃対策として散水の状況をお知らせします。
104区画の宅地造成工事に関わる、㈱菊和様、㈱フジ勢様と自治会連合会とで調印した工事協定書です。
本工事についてご意見等ございましたら、各単位自治会長より連合会土地開発部会までご連絡下さい。
